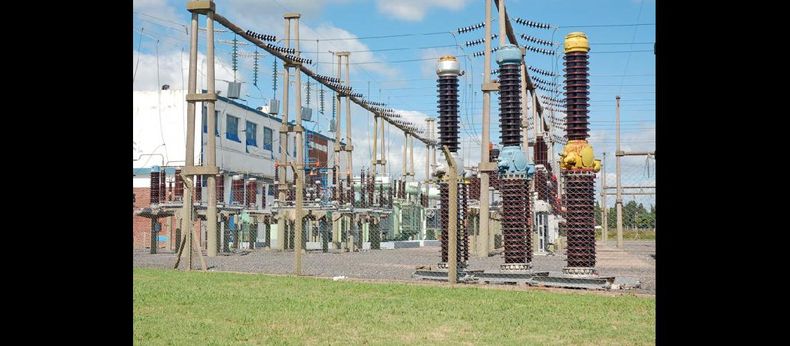

El equipo de 30 MVA fue adquirido por la Celp para ser montado en la futura estación que tendrá Pergamino. La iniciativa contempla emplazarlo en la planta de Transba, en reemplazo de otro de menor capacidad, como solución temporal, para hacer frente al crecimiento de la demanda en el verano. El trámite se inició ante la Secretaría de Energía de la Nación.
DE LA REDACCION. Con el objetivo de enfrentar el crecimiento de la demanda de energía, especialmente en el verano, la Cooperativa Eléctrica gestiona una autorización provisoria para instalar y poner en funcionamiento un transformador de 30 MVA en la estación de Transba S.A, ubicada en ruta Nº 8 y Miguel Cané. Este equipo fue adquirido por la Celp para ser emplazado en la futura estación que proyecta la entidad para asegurar la distribución de energía de la ciudad en los próximos años.
Por su alto costo, la puesta en marcha de la denominada Estación Transformadora Pergamino Industrial que se construirá en un terreno cedido por el Inta, demandará al menos 30 meses. En ese marco, el consejo de administración de la Celp, que tiene como presidente a Roberto Azpeitía, busca lograr el permiso para evitar, en el verano (época de mayor demanda), cortes del suministro eléctrico que podrían llegar a producirse. El martes, Azpeitía, junto al ingeniero Miguel Dal Bo -gerente técnico de la entidad-, viajó a Buenos Aires para presentar formalmente ante la Secretaría de Energía de la Nación, el pedido de autorización provisoria, a la espera de una respuesta urgente para comenzar a instalar el nuevo transformador en conjunto con la transportista Transba. La idea de la Celp es que el equipo (llegaría a nuestra ciudad este mes) esté en condiciones de funcionar lo antes posible.
El pedido, dirigido al subsecretario de Energía, Paulo Farina, expresa que siendo el transformador nuevo de 30/30/30 MVA nos parece que una solución temporal sería remplazar el de 30/10/30 MVA por el nuevo en la Estación Transformadora de Pergamino, provisoriamente, y de esa forma redistribuir las cargas en media tensión y liberar potencia de 13.2 KV (transfiriéndola a 33 KV) para garantizar el suministro a la población que abastecemos.
Un proyecto postergado
El proceso de construcción, equipamiento y puesta en funcionamiento de la futura estación transformadora de 132/33/13.2KV y la construcción de 1,9 kilómetros de línea de 132 KV en doble terna para su alimentación y conexión al anillo dentro del sistema, fue iniciado hace un par de años por la Celp. Asimismo el Enre, a través de la Resolución Nº 275/2013, otorgó el certificado de Conveniencia y Necesidad Pública. En ese proceso, la Cooperativa Eléctrica adquirió el transformador -que pretende instalar en la estación de Transba-.
Luego, en la continuidad de las gestiones, en noviembre de 2014 se realizó el concurso de precios para la construcción de la Estación Transformadora y sus vinculaciones. Cotizaron tres empresas: Rowing, Ingeniería Ronza y Leveltec. Abiertas las ofertas, el costo era de 74.420.326,38 pesos, pero como consecuencia del congelamiento tarifario, el dinero que la Celp disponía en el Freba (Foro Regional Eléctrico de Buenos Aires) era de 21.600.000 pesos. Esto motivó una serie de gestiones en distintos organismos. El Concejo Deliberante de Pergamino la declaró obra de Interés Público a pedido de la Celp. Sin embargo, pese a los esfuerzos realizados y luego de las prórrogas y mantenimiento de oferta, el 31 de mayo de este año el consejo de administración dio por caído el concurso de precios y lo notificó a las empresas participantes.
Para evitar el vencimiento de la resolución del Enre y en la búsqueda de alternativas que le permitan seguir avanzando con el proyecto, la Celp está reconfigurando los pliegos y solicitando al Enre que le autorice realizarlo en tres etapas.
Las tres etapas
La Obra civil y línea de alta tensión: se proyecta realizar el concurso a fines de agosto o principios de septiembre. Contempla la playa de maniobras, construcciones civiles, bases de las columnas de la línea de alta tensión e instalación de las columnas. Se estima que la Celp contaría con los recursos económicos que dispone para obras de esta índole. Compra de equipamiento: Sería la segunda etapa para la cual la Cooperativa Eléctrica no dispone los recursos económicos necesarios. De esta etapa la Celp ya cuenta con el nuevo transformador y equipamiento anexo al mismo, que ya fueron pagados, producto del primer concurso. La última etapa incluye el montaje electromecánico y puesta en servicio. Es la etapa más sencilla y el tiempo de ejecución será menor.
